中信建設是一家國際領先的工程建設綜合服務商,業務主要分佈在非洲、拉美、中亞等海外市場,逐步拓展到英國等歐洲市場,同時尋求擴大國內市場;業務領域包括房屋建築、基礎設施及工業建設等工程的承包,同時也正尋求更多在資源、能源、農業及環保等領域的發展機會。
中信建設通過充分利用中信廣泛的資源及網絡,不僅為客戶提供工程承包服務,同時也負責項目的策劃、設計、投資、融資、管理、採購、運營、維護等高附加值的綜合服務。這些配套服務對在發展中國家開展項目十分重要。
多年來,中信建設成功實施了諸多於所在國具有重大影響的重要民生項目,樹立了中國企業的良好品牌形象和聲譽,得到業界的廣泛認可。
年度回顧
2015年,不利的外部經濟環境對國際工程行業產生一定衝擊。以石油價格為主的國際原材料價格的持續走低給中國企業在委內瑞拉、安哥拉、尼日利亞、俄羅斯等產油國項目的開發與實施帶來負面影響。

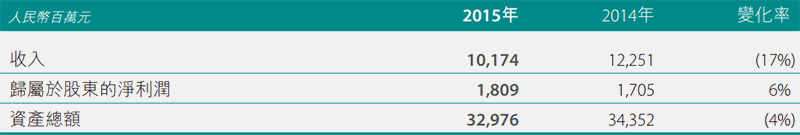

2015年中信建設收入實現人民幣101.74億元,歸屬於股東的淨利潤達人民幣18.09億元。收入下降的主要原因是安哥拉社會住房KK項目經過七年建設已進入工程尾期,一些新項目如委內瑞拉卡拉卡斯的一個合約價值7.56億美元的辦公樓項目等新近開工,尚未帶來明顯的收入增長。
與2014年相比,2015年度項目成本控制上更加嚴格,在施項目毛利率較高,因此,雖然收入下降,但淨利潤仍有6%的增長。
2015年,中信建設通過進入新市場來多元化自身業務。首先,公司業務在發達國家市場取得首單突破:中信建設與總部基地(倫敦)投資有限公司(以下簡稱「總部基地」)就皇家阿爾伯特碼頭區重建為亞洲商務港項目(簡稱「英國倫敦亞洲商務港(Asian Business Port)項目」)簽署投資和工程總承包合作框架協定;中信建設作為項目工程的總承包商,承擔約17億英鎊的工程項目。
同時,中信建設業務領域、市場佈局、競爭優勢與「一帶一路」戰略構想高度契合。2015年,公司著重「一帶一路」區域市場拓展,新簽約並開工實施白俄吉利汽車、白俄亞麻廠項目。同時,推進泰國及哈薩克斯坦大型基礎設施PPP項目。
此外,今年初中信建設在取得國內房屋建築工程施工總承包特級資質後,進一步加大國內市場的開發力度。
年內,新增訂單約人民幣83億元,截至二零一五年底的已簽訂合同額達人民幣2,128億元。

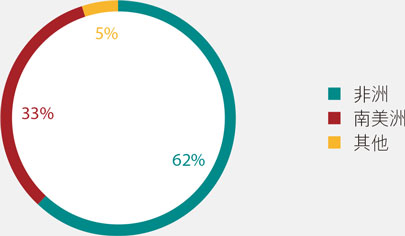

按地區分佈的收入
主要項目介紹
委內瑞拉TIUNA項目
該社會住房項目位於委內瑞拉首都卡拉卡斯市,計劃興建116棟住宅樓及29棟公共建築,提供超過13,000套住宅。項目建成後將大大改善當地居民的生活水準和居住環境。項目合同金額達16.9億美元。截至二零一五年底,項目累計完工57%,一期34棟樓全部移交給業主,二期26棟樓全部結構封頂。
安哥拉贊穀RED項目
中信建設於二零一零年九月與安哥拉國家石油公司簽署了RED住房項目框架協議,將完成安哥拉14個省市內20個區塊的住房設計、採購、建設及基礎設施建設等內容。贊穀RED社會住房項目位於安哥拉首都魯安達南部,建築面積達91萬平方米。中信建設是該項目的總承包商,項目的總合約金額約為14.7億美元。項目建成後將提供8,000套住宅、以及基礎設施和市政設施的配套。截至二零一五年底,該項目超過94%的工程已完成,房建部分已全部交工驗收完成。
安哥拉馬蘭熱農業項目
該項目位於安哥拉首都魯安達以東的馬蘭熱省,預計開墾約8,000公頃的玉米、大豆及食豆耕地,以及建設年產22,400噸的玉米粉加工廠和配套存儲、烘乾設備。該項目合同金額約1.18億美元。截至二零一五年底,項目所有合同產值已全部完成,各種植季的播種、作物收穫及加工倉儲正常進行。該項目讓我們進入農業領域的工程承包業務。
安哥拉地質調查項目
該項目工作內容為在安哥拉西北部四分之一國土內開展航空地球物理調查、1:250000地球化學調查、1:250000區域地質填圖、1:50000專業岩土工程勘查研究、1:50000金屬礦產勘查、1:50000建材礦產勘查等工作。項目於二零一三年十月簽約,合同額約0.77億美元,合同工期48個月。於二零一四年八月開始實施,截至二零一五年底,項目累計完工約8.3%,其中航空物探工作已完成近75%。
白俄羅斯吉利汽車生產線項目
該項目的主要內容為建設一個規模年產六萬輛乘用車的汽車生產線,包含焊裝車間、塗裝車間(含小件塗裝車間)、總裝車間三大車間。中信建設作為EPC總承包商,承攬項目的設計、設備材料供貨、土建施工、設備安裝、調試及性能考核,以及對業主人員的培訓工作。項目於二零一五年三月簽約,合同額三億美元,合同工期21個月。於二零一五年八月開工建設,截至二零一五年底,項目初步設計全部完成,三大車間(焊裝、塗裝、總裝)供貨合同簽訂完成,總裝車間鋼結構主體框架安裝完成。
委內瑞拉泛博辦公大樓項目
該項目位於委內瑞拉首都卡拉卡斯市FuerteTiuna地區玻利瓦爾省大街兩側,總用地面積約7.18公頃,總建築面積約21萬平方米。由兩棟大樓組成,每棟辦公樓地上有九座獨立的四層配樓,配樓由一座中央連廊連通。項目於二零一四年八月簽約,合同額約7.6億美元。於二零一五年三月開工建設,截至二零一五年底,項目累計完工25%,現場地下結構混凝土澆築基本完成。
